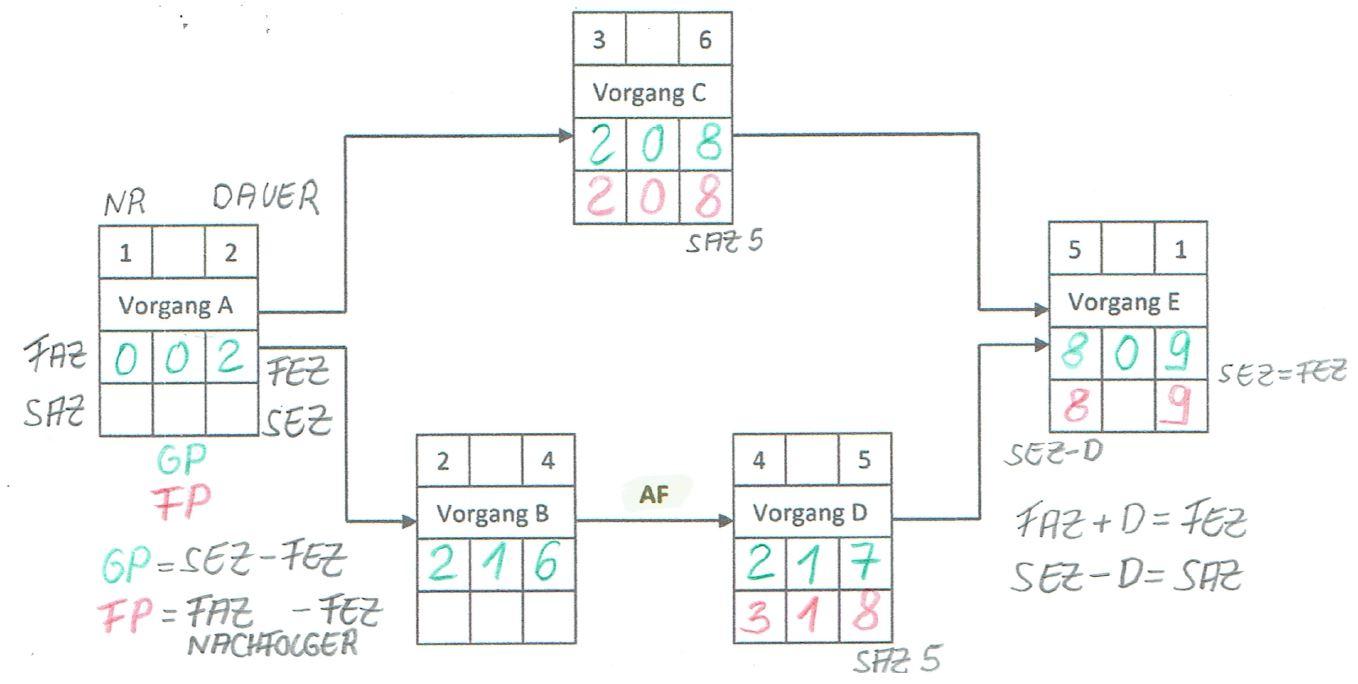

Veröffentlicht 6. April 20196 j Hallo, bei der folgenden Aufgabe komme ich bei der Rückwärtsrechnung bei Vorgang B (AF von B nach D) nicht weiter und würde mich über Hinweis freuen. Vielen Dank und Viele Grüße Mark
6. April 20196 j Huhu, meiner Meinung nach hast du schon beim normalen Weg von links nach rechts einen Fehler gemacht. Warum hat z.B. Vorgang D auch einen FAZ von 2, wenn der vorhergehende Vorgang B schon einen FAZ von 2 hat und eine Dauer von 4?
8. April 20196 j Stimme da Rienne zu! Bei Vorgang D muss ein FAZ von 6, dann steht bei FEZ auch eine 11, dann funktioniert die Rückwärtsrechnung
1. September 20196 j @Rienne und Gast BWFIAE Vorgang B und Vorgang D sind durch Anfangsfolge AF verbunden, laufen daher gleichzeitig los Bearbeitet 1. September 20196 j von TomW
