Zum Inhalt springen
View in the app

A better way to browse. Learn more.

Fachinformatiker.de

A full-screen app on your home screen with push notifications, badges and more.

To install this app on iOS and iPadOS
  1. Tap the Share icon in Safari
  2. Scroll the menu and tap Add to Home Screen.
  3. Tap Add in the top-right corner.
To install this app on Android
  1. Tap the 3-dot menu (⋮) in the top-right corner of the browser.
  2. Tap Add to Home screen or Install app.
  3. Confirm by tapping Install.

Empfohlene Antworten

bei b) möchtest du wissen wie man auf 18 Tage kommt?

Siehe Netzplan und die Dauer des kritischen Pfades (A-C-G-I-J-K): 1+10+3+2+1+1 = 18.

bei c) ist zu berücksichtigen - "Die Beschaffung der Notebooks verzögert sich um sieben Tage."

D.h. Vorgang B Dauer + 7. Der Netzplan gibt nur den Zustand vor der Verzögerung wieder. Daher wird unter cb) auch nach dem "neuen" kritischen Pfad gefragt.

ca) 1+14+2+2+1+1 = 21

Bearbeitet von Faramundus

  • Autor

Vielen Dank für die Antwort. Aber ich habe noch paar fragen.

Aufgabe b) fragt das Teilprojekt, warum wir die gesamten Projekttage berechnen sollten?

und was bedeutet hier "neuen" kritischen Pfad

Bei b) geht es um die Projekttage des Teilprojektes "Note-Bookverleih/ Internet".

Gesamtprojekt = "IT-Austattung Grandhotel Gmbh".

Teilprojekt/ Projekt = "Note-Bookverleih/ Internet". Der Netzplan ist ausschließlich für das Teilprojekt  "Note-Bookverleih/ Internet". Alle Vorgänge A bis K des Netzplanes gehören zum Teilprojekt "Note-Bookverleih/ Internet".

Dass das Teilprojekt Bestandteil eines größeren Gesamt-Projektes ist, ist für die Aufgabenlösung völlig irrelevant. Die Aufgabe b) und c) bezieht sich ausschließlich auf das Teilprojekt "Note-Bookverleih/ Internet". Es muss hier auch nicht wirklich der Netzplan ergänzt werden (für Aufgabe relevante Daten kann man auch so erkennen). Der Netzplan gibt die Planung von vor der Verzögerung von Vorgang B des Teilprojektes ""Note-Bookverleih/ Internet" wieder = alter Netzplan / alter kritischer Pfad.



Da sich Vorgang B um 7 Tage verzögert (alte Dauer 7d + Verzögerung 7d = 14d) ändert sich auch die Gesamtdauer des Teilprojektes "Note-Bookverleih/ Internet".

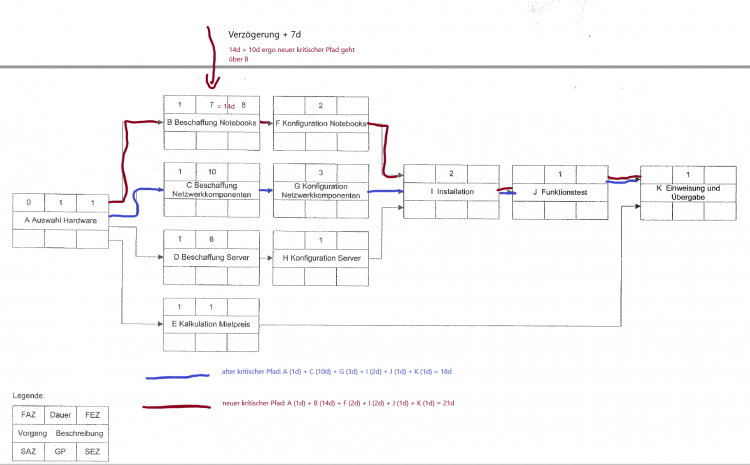

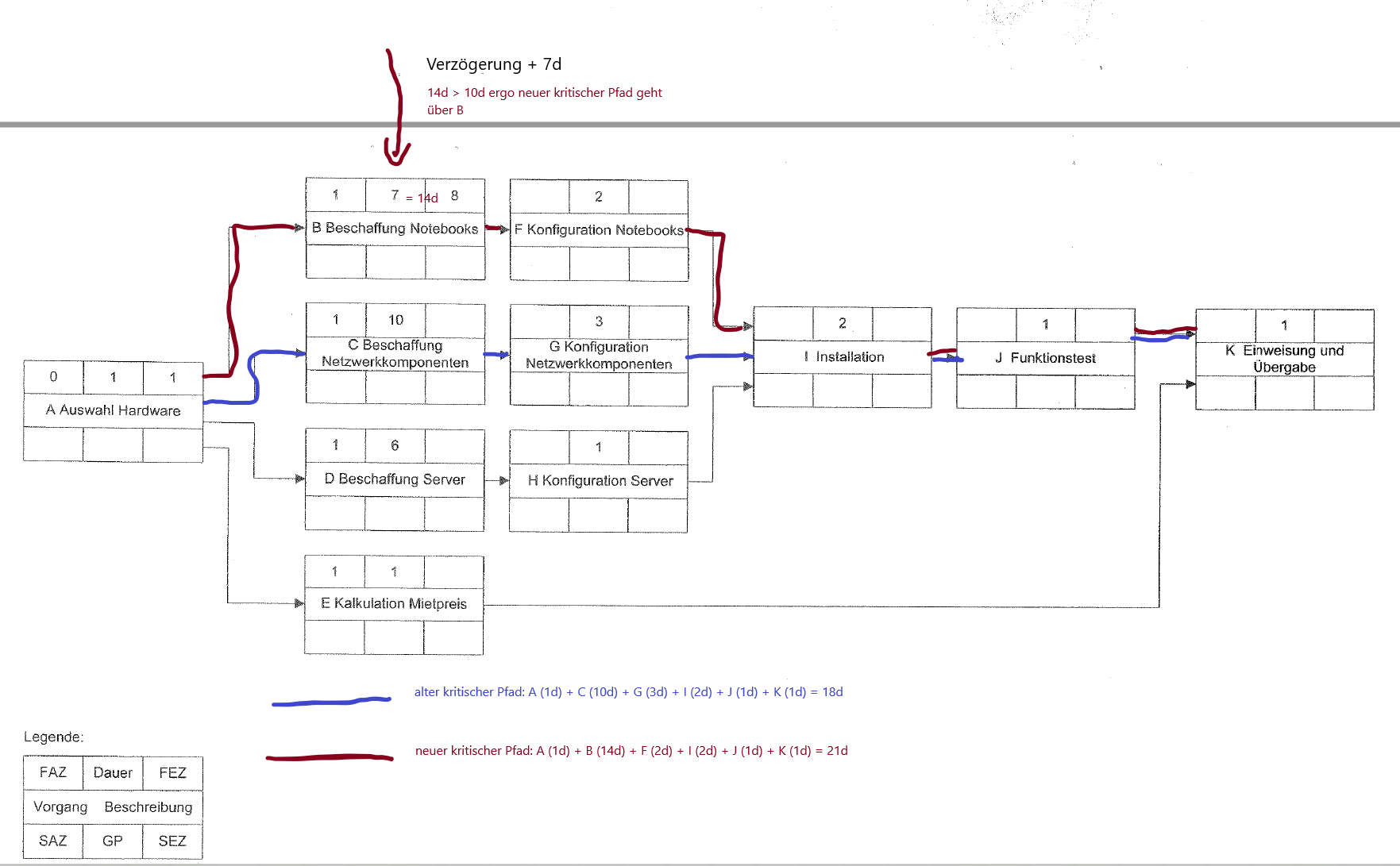

Um es zu veranschaulichen:










Bearbeitet von Faramundus

Erstelle ein Konto oder melde dich an, um einen Kommentar zu schreiben.

Configure browser push notifications

Chrome (Android)
  1. Tap the lock icon next to the address bar.
  2. Tap Permissions → Notifications.
  3. Adjust your preference.
Chrome (Desktop)
  1. Click the padlock icon in the address bar.
  2. Select Site settings.
  3. Find Notifications and adjust your preference.
